階梯降壓封堵技術在高靜壓輸油管道改線中的應用
來源:《管道保護》雜志 作者:曹勇 王利敏 魏科元 鄭海 邢玉敏 時間:2018-7-21 閱讀:
曹勇 王利敏 魏科元 鄭海 邢玉敏
中石化勝利油建工程有限公司
西南成品油管道北盤江跨越段樁號為AQ083-084,海拔高度585.68 m。下游馬馬崖一級水電站建成后,該段管道將被淹沒,因此需要進行改線。由于改線處管道靜壓力超過8 MPa,若采用一次性常規雙側雙封工藝,封堵風險較高;若采用排油降壓施工工藝,排油量較大,作業周期長。故決定采用階梯降壓封堵技術,從而有效解決了封堵壓力高、停輸時間長的難題。
1 工程概況
西南成品油管道北盤江遷改線路水平長度約1 182 m,在北盤江跨越兩側新建2座閥室,管道設計壓力為10 MPa,材質為X60,一般線路段管道規格為φ406.4×10.3 mm,LSAW,特殊地段規格為φ406.4×12.7 mm,LSAW。設計采用封堵工藝完成管道遷改。
2 常規雙側雙封施工風險
改線工程帶壓封堵施工原設計為兩側雙封雙堵后斷管連頭,但通過查閱竣工測量資料得知,改線管道位于安順-晴隆段,線路總體走勢呈U型。上游封堵點距離上游最近閥室安順大坪閥室約11.3 km,兩者之間的海拔最高點相差902 m;下游封堵點距離下游最近站場晴隆沙子站約28.6 km,兩者之間的海拔最高點相差948 m。
受海拔落差影響,在保證輸送的前提下,本工程2處封堵點的運行壓力通過站場減少泵力進行壓力下降調節的幅度微乎其微,而管線停輸后,2處封堵點的壓力源于管道內油品靜壓,更是無法調節,在高靜壓情況下進行帶壓封堵施工,存在較大安全風險。
封堵點管道壁厚為10.3 mm,根據《鋼制管道封堵技術規程 第一部分:塞式、筒式封堵》(SY/T6150.1-2011)中關于管道允許帶壓施焊的壓力計算公式 P=2£s(T-C)÷D×F,可在理論上計算得出此壁厚下最大允許帶壓施焊的壓力為9.68 MPa,與上、下游封堵點的實際運行壓力8.11 MPa和8.52 MPa相比較為接近。由于原管道在高強度下已運營近10年時間,管壁磨損在所難免,焊接時的安全風險較大。
上、下游封堵點停輸后靜壓分別為7.82 MPa和8.30 MPa,壓力較大,超過目前國內常規封堵壓力(4.50 MPa)近1倍,高靜壓對封堵皮碗的密封性和密封時間提出了很高要求。臨水作業,一旦在新舊管道連頭期間發生意外,大量油品外泄,將造成較大次生災害。
3 階梯降壓封堵施工設計

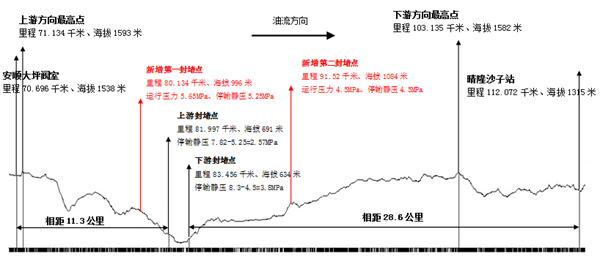

經過多次勘查論證,為確保施工安全可控,結合管道平直段位置、海拔高度及進場道路依托條件等因素,計劃在安順大坪閥室和上游封堵點之間新增第一個封堵點,海拔高度996 m,運行壓力5.65 MPa,停輸靜壓為5.25 MPa;在下游封堵點和晴隆沙子站之間新增第二個封堵點,海拔高度1 084 m,運行壓力4.50 MPa,停輸靜壓4.50 MPa。新增的第一封堵點和第二封堵點分別在5.25 MPa和4.50 MPa壓力下先進行封堵施工,切斷上、下游封堵點與兩側海拔最高點的靜壓傳遞,使上、下游封堵點停輸靜壓降至2.57 MPa和3.80 MPa,此時再進行上、下游封堵點的管件焊接、開孔、封堵及新舊管線連頭施工。各封堵點位置及壓力關系如圖1所示。
圖1 封堵點位置及壓力關系
4 階梯降壓封堵施工工藝
4.1施工流程

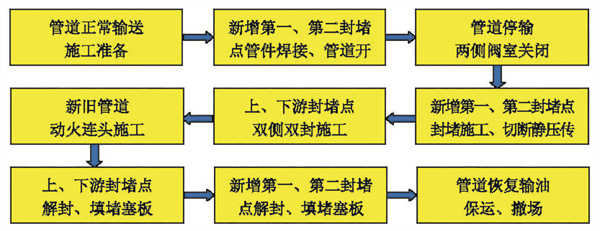

階梯降壓封堵施工流程如圖2所示。
圖2 階梯降壓封堵施工流程
4.2 作業要點
4.2.1施工準備
(1)人員設備準備
對施工進場人員進行一次全面的工程技術交底及安全交底,并組織開展一次漏油應急演練。對所有參與封堵的設備進行一次保養,確保各類液壓元件密封良好。備齊備品備件及應急物資,由專人清點,確保施工物資無遺漏。
(2)技術參數準備
施工前,對同管徑、壁厚管道進行一次帶壓模擬封堵試驗,試驗設備的運行狀態及皮碗的密封性能。同時記錄開孔及封堵的各項尺寸數據,作為施工的參考數據。
(3)作業現場準備
作業坑應先采用人工開挖,暴露管線后再采用挖掘機開挖,開挖應有專人指揮。作業坑坡度應滿足安全要求,坑底應干燥平整,配備必要的排水設施。動火區與封堵區需采用沙袋及耐火材料建立隔離墻。
(4)應急措施準備

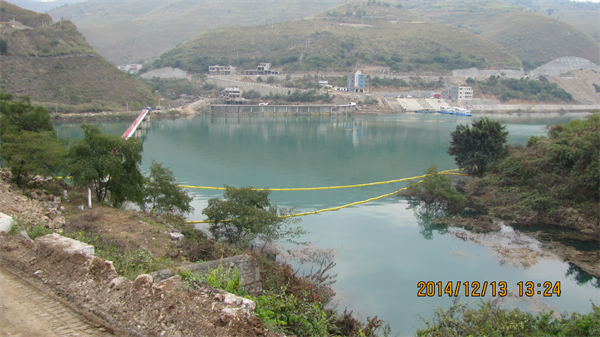

針對封堵施工期間可能發生大規模泄漏事故,結合環保需要,在上、下游封堵點均建立泄漏油品收集池,配合油罐車外運,以確保管道發生泄漏時油品收集規范、及時,不污染北盤江水域。同時,為防止泄漏油品一旦進入江內污染下游水域,在原跨越橋下方50 m和80 m位置水流較緩地帶設置2道岸灘圍油欄(如圖3所示),在封堵施工期間安排應急隊伍和抽油設備在此待命。
圖3 施工現場圍油欄布置
4.2.2施工過程
(1)管件焊接
管件焊接前應根據裸管焊道情況、連頭位置及舊管線通球等因素進行合理定位。定位選點在直管段上,讓開孔部位盡量避開管道焊縫。同時,管件定位位置應確保管道橢圓度誤差不超過管外徑的1%,并進行軸向及周向壁厚檢測,防止選在壁厚的薄弱點。焊接前還應確定管道運行工況(壓力、流速等)滿足管件焊接要求。應嚴格按照焊接工藝規程要求施焊,確保焊接安全。
(2)帶壓密閉開孔
管道開孔前,按規范要求組裝夾板閥與開孔機。夾板閥內孔與三通管件法蘭內孔的同軸度誤差不應超過1 mm,中心鉆U形卡環應轉動靈活,刀具結合器與液壓開孔機主軸之間的錐度連接結實緊固,筒刀與開孔聯箱內孔的同軸度控制在1 mm以?xún)。測量計算開孔數據。進行管件、夾板閥與開孔機整體氣密試壓和夾板閥密閉試壓,確保開孔后管道介質不發生泄漏。
管道開孔時,按設備操作規程合理調配液壓站運行參數,避免因功率小出現卡刀或功率大發生設備震顫等情況。
開孔完畢后,將刀具提入開孔聯箱內,根據切削下的鞍型板外觀確定開孔完成情況,為封堵施工提供依據。
(3)管道封堵
停輸封堵施工前,按規范要求組裝封堵器。檢查封堵頭導向輪轉向滑動情況,確保完好,均勻緊固封堵皮碗壓板螺栓,并根據管道內壁結垢和腐蝕情況判定封堵頭皮碗的擠壓程度,測量計算封堵數據。調整管道至停輸工況后關閉兩側截斷閥室,穩定半小時進行封堵施工。
停輸封堵時,先封下游封堵點,后封上游封堵點,下封堵頭時要緩慢勻速,通過觀測孔隨時觀察下封尺寸,封堵頭到位后,應緊鎖封堵器主軸。
封堵完成后,通過泄油方式降低封堵外側壓力,使封堵頭內外形成壓力差,根據壓力變化判定封堵是否嚴密。
(4)封堵段抽油
確定管道封堵嚴密后進行排油,排油應考慮進氣點,防止管道內部形成負壓,影響封堵嚴密性。
(5)機械切管
在役管道切割應采用機械切割方式進行。切割前,先根據連頭尺寸進行切割定位,并預留黃油墻位置。切割過程中應持續淋水給刀片降溫。切割即將完成時,用釬子及時塞住切口,防止夾刀。
(6)砌筑黃油墻
先對連頭管道進行內壁清理,然后噴射干粉覆蓋,用黃油膩子砌筑黃油墻。黃油膩子為膠塊狀的黃油和滑石粉混合物,要求硬度適中,使用前摔成圓柱體,一層順著管道方向一層橫著管道方向交替碼放到管道內。每層碼放完畢后,要用銅錘用力拍打,使黃油膩子充分接觸、無間隙。碼放完最后一層黃油膩子后,用木缸慢慢頂實黃油墻端面,均勻涂抹一層黃油進行密封。黃油墻封堵的有效長度不應小于1.5倍管徑,最后用可燃氣體檢測儀檢測黃油墻端面的可燃氣體濃度,確保完全隔離舊管道內的油氣。
(7)管線碰口
管線對口與焊接時,嚴禁敲擊震動;施工要迅速,時間越短越好;如果環境溫度太高,需對黃油墻部位的管線采取降溫措施。同時應有黃油墻倒塌的應急方案。
(8)解除封堵
在甲方確認新管線可以投入使用后先進行壓力平衡施工,確認封堵頭兩側壓力一致后再進行解除封堵作業。解除封堵時應先提上游封堵頭,再提下游封堵頭,封堵頭提出時要精確計算提出的尺寸。
(9)塞堵施工
開孔時切下的鞍形板應隨塞堵裝回管道,鞍形板裝回管道前應清邊,清邊后鞍形板外徑宜比開孔孔徑小10~20 mm。塞堵安裝時,應檢查塞堵的方向,確保鞍形板的方向與管道方向一致。塞堵完成后,通過塞堵上下壓差變化確定塞堵嚴密性。

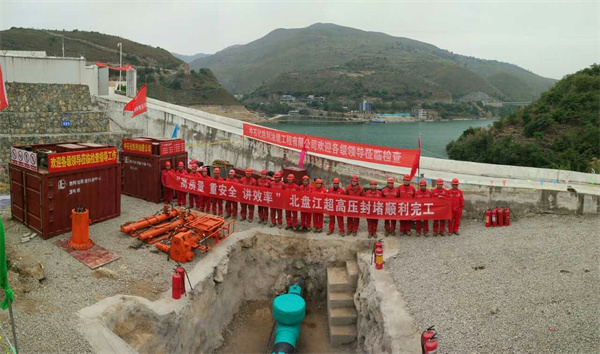

圖4 施工現場照片
5 結語
總結西南成品油管道北盤江改線工程的施工過程,可以發現,與傳統高壓雙側雙封及排油降壓封堵方式相比,階梯降壓封堵技術具有管件焊接風險小,安全性高;封堵壓力小,封堵嚴密性好,安全系數高;
停輸周期短,經濟效益高等優點因此是一項可操作性強、安全系數高的封堵技術,值得在高靜壓輸油管道遷改工程中推廣應用。
