陜京管道陜西段水土流失治理實例
來源:《管道保護》雜志 作者:王璽 時間:2020-11-17 閱讀:
王璽
北京天然氣管道有限公司陜西輸氣管理處
摘 要:陜京管道陜西段境內水土流失嚴重,雨季汛期對管道的危害較大。治理水土流失,鞏固土壤,有利于管道的平穩運行。主要分析總結了陜京管道陜西段某管段水土流失治理措施。
關鍵詞:陜京管道; 水土流失;排水渠
陜京管道西起陜西省靖邊縣,東至北京市,途經四省兩市,其中陜西段總里程691.919公里。陜西境內水土流失十分嚴重,對管道安全運行影響較大。
1 水土流失對管道的危害
水土流失其成因主要有風力侵蝕、水力侵蝕等自然因素,如雨水不能就地消納,沖刷土壤,造成水分和土壤同時流失;土壤層被侵蝕、破壞,淤塞河流、渠道、水庫等,嚴重時導致水旱災害發生。過度放牧、不合理耕作、開礦等人為因素,破壞地面植被和穩定地形,也導致嚴重的水土流失;容易使管道位移、管道底下土壤松動、在管道下方形成大面積空洞,嚴重時造成管道懸管、漂浮、變形、斷裂、暴露等問題。
2 治理實踐
水保措施能預防和緩解水土流失對管道的影響,將風險控制在可接受范圍內。常見的措施有設置漿砌石護坡,鞏固土層;建設排水渠,將雨水引流;加蓋過水路面,防止水流直接沖刷地表覆土等。
2.1 雨水沖刷治理

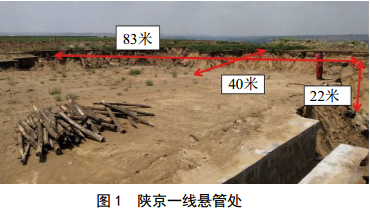

如圖 1所示,某管段發生管道懸空,原因是管道經過雨水長期沖刷,積水長期浸泡,管道上方素土塌落以及周邊部分坡體塌落,導致露管懸空,存在斷裂風險。治理措施如下。

(1)使用素土回填,素土上方設置 0.5 m 灰土覆蓋夯實,坍陷處周?chē)O置長147 m、寬 1 m、高 1 m 的排水渠,兩側及底部使用灰土保護;將原有排水渠改為寬2 m、深1 m ,與新設置的排水渠相連(圖 2)。
(2)在坍塌處底部用灰土鋪設,形成基礎將管線包住,灰土上方使用素土回填形成坡體,再使用灰土做成護坡,在護坡底部設置漿砌石擋墻,高1 m。擋墻前方設置灰土基礎,在護坡右側設置一道排水渠。
(3)將下方坍塌處使用素土回填,并設置排水渠,與原有排水渠相連。
(4)使用素土回填。

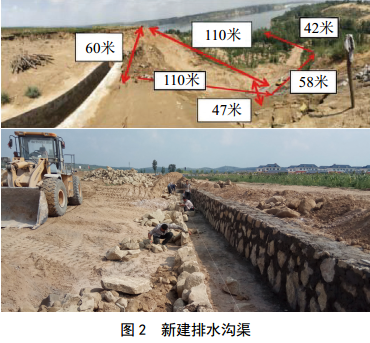

(5)設置 4 個消能池(圖 3)。
2.2 匯水路段治理

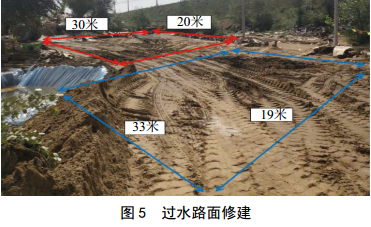

某管段位于匯水地段,經過雨水沖刷,管道前方出現坍塌,導致坡體出現整體滑坡,管道懸空(圖 4)。治理措施如下。
(1)在管道前方使用灰土回填。并設置排水渠,并在排水渠兩側使用 1 m 寬灰土保護,排水渠下方使用 1 m 厚灰土保護。
(2)使用灰土護坡將管道以及管道下方坡體進行保護;彝磷o坡分為三臺設置,每臺寬度 2 m,在坡體下方設置混凝土跌水平臺。
(3)將管線左前方?jīng)_溝使用素土回填,并設置排水渠,在排水渠兩側使用 1 m 寬灰土保護,排水渠下方使用1 m 厚灰土保護,與平行于管道的排水渠相連。

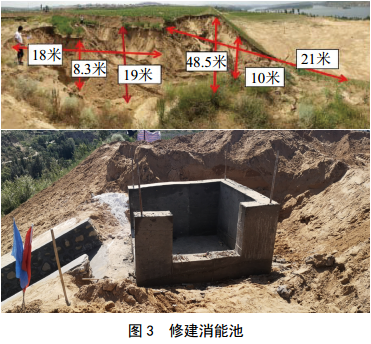

(4)排水渠前方地面使用素混凝土硬化,形成過水面,過水面正面及左側使用1.5 m齒墻保護(圖 5)。
2.3 積土塌方治理
某管段由于受雨水長期沖刷,於土壩積水嚴重被沖塌,露出管道。治理措施如下。
(1)管線上游沖毀處使用素土回填。
(2)在原有於土壩沖毀處底部使用素土回填形成坡體,坡面使用灰土護坡,在於土壩前方設置擋墻,上游設置素混凝土過水面,在山體下方設置一條排水渠,坡體中間為最低處,設置一道排水渠,兩條排水渠都建成階梯狀,管道上方坡體使用土工格進行坡體保護。

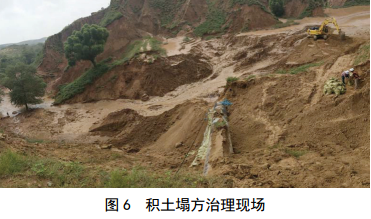

(3)從路面處沿坡體向下設置一道排水渠。在坡體中部設置一道橫向排水渠,每條排水渠都用灰土保護(圖 6)。
作者簡介:王璽, 1998年生,2020年畢業于北京工業大學測控技術與儀器專業,現就職于中石油北京天然氣管道有限公司,研究方向為管道無損檢測。聯系方式: 13716538990,wangxizsy@163.com。
